11月3日,金凤区审批服务管理局发布了《关于金凤区第二十五小学项目初步设计的批复》。项目名称:金凤区第二十五小学项目(二)要严格按照批准的建设内容、建设规模和建设标准组织项目建设,减少施工期间的变更,从严控制…

11月3日,金凤区审批服务管理局发布了《关于金凤区第二十五小学项目初步设计的批复》。

项目位于银川市金凤区贺兰山中路以南,枕水巷以北,自治区水利厅以东,枕水幼儿园以西。

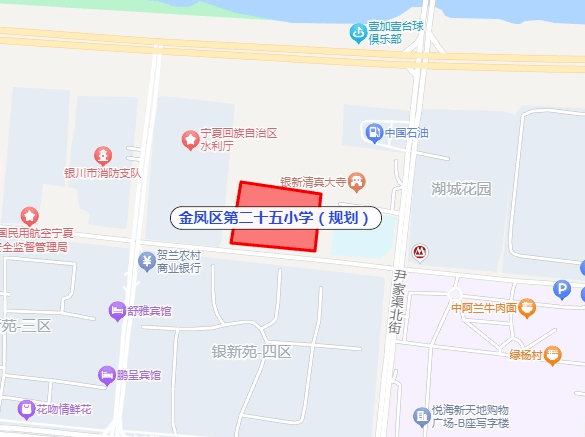

(金凤区第二十五小学大概区域位置)

据了解,项目规划用地面积36077.22平方米(约54.19亩),工程总投资概算13518.18万元,规划建设3栋教学楼、1栋科技楼、1栋综合楼、1栋风雨操场、1栋报告厅及其他附属建筑!

关于金凤区第二十五小学项目初步设计的批复

金凤区国有资产投资控股有限公司:

你单位《关于审批金凤区第二十五小学项目初步设计的函》(银金国控发〔2023〕257号)收悉。根据项目审批程序要求,我局组织专家对你单位报来的初步设计进行了审查,会后设计单位按照专家意见进行了修改完善。现批复如下:

一、项目名称:金凤区第二十五小学项目

二、项目代码:2306-640106-05-01-529386

三、项目建设地址:银川市金凤区贺兰山中路以南,枕水巷以北,自治区水利厅以东,枕水幼儿园以西。

四、项目建设规模及内容:项目规划用地面积36077.22平方米(约54.19亩),规划校舍总建筑面积20785.5平方米,其中地上总建筑面积18341.5平方米,地下总建筑面积2444平方米。规划建设3栋教学楼、1栋科技楼、1栋综合楼、1栋风雨操场、1栋报告厅及其他附属建筑(包含门房、连廊、地下设备用房等配套设施);新建室外活动场地、学校围墙、出入口电动门、校园内道路、景观绿化及室外管网等相关设施。

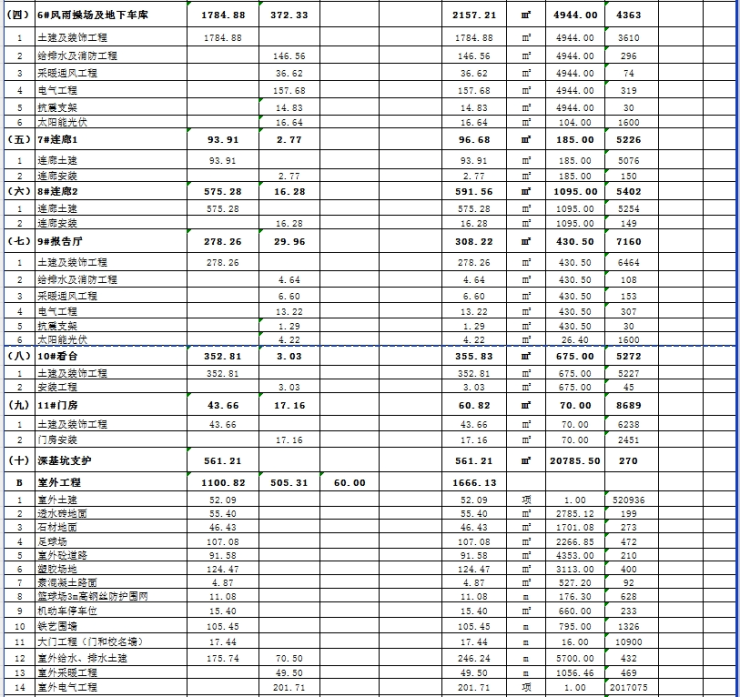

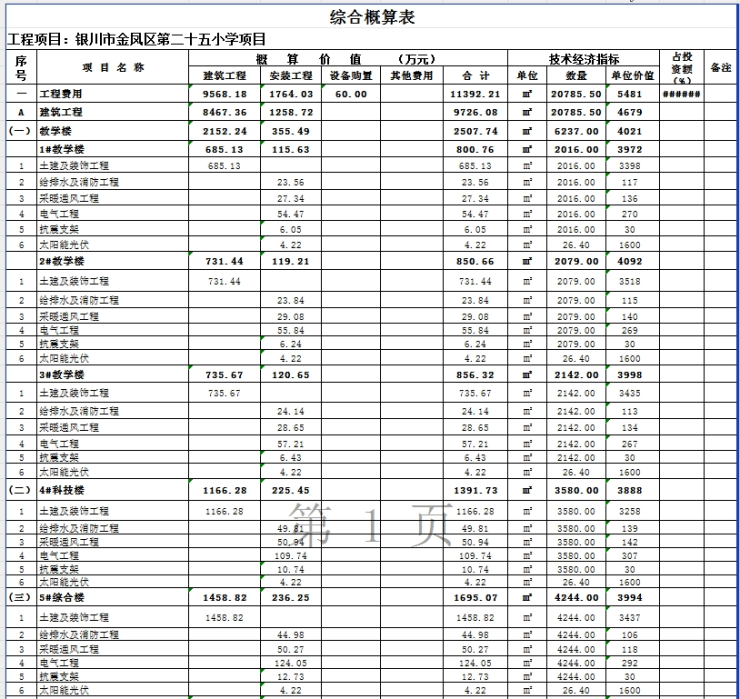

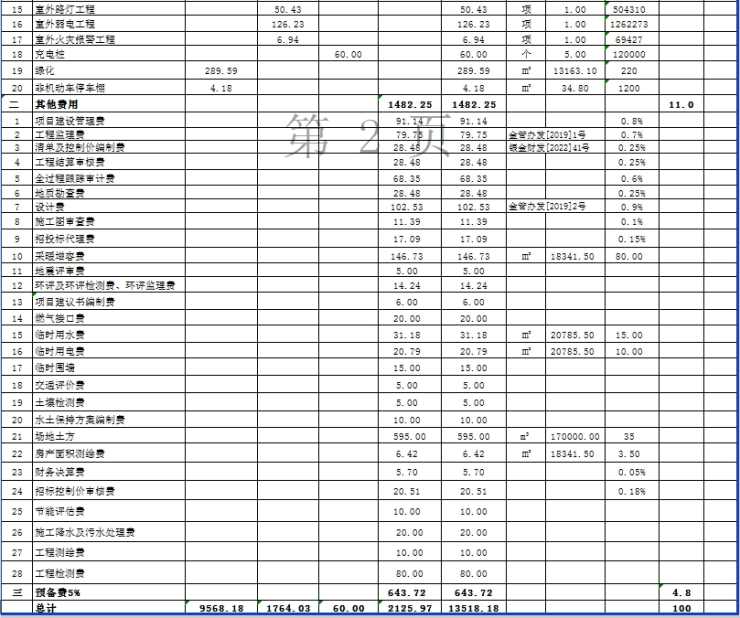

五、项目投资及来源:工程总投资概算13518.18万元,其中:工程费用11392.21万元,其他费用1482.25万元,预备费643.72万元。资金来源为争取银川市资金及金凤区本级政府自筹资金。

在项目实施前要确保资金到位,项目资金未落实的不得开工建设,资金到位后方可开工建设。杜绝新增政府债务。

六、其它要求

(一)施工图阶段进一步优化设计方案,注重实效,做到项目设施齐全、功能完善、经济适用。

(二)要严格按照批准的建设内容、建设规模和建设标准组织项目建设,减少施工期间的变更,从严控制概算投资,不得突破。

(三)为确保工程质量及进度,该工程必须实行法人责任制、招投标制、合同制、监理制。

接此批复后,请尽快办理相关手续,确保工程尽早开工建设。项目竣工后,请及时组织相关部门验收,未验收项目不得投入使用;初步设计批复文件有效期为2年,2年内未开工建设或者未办理任何其他手续的,到期自动失效。
